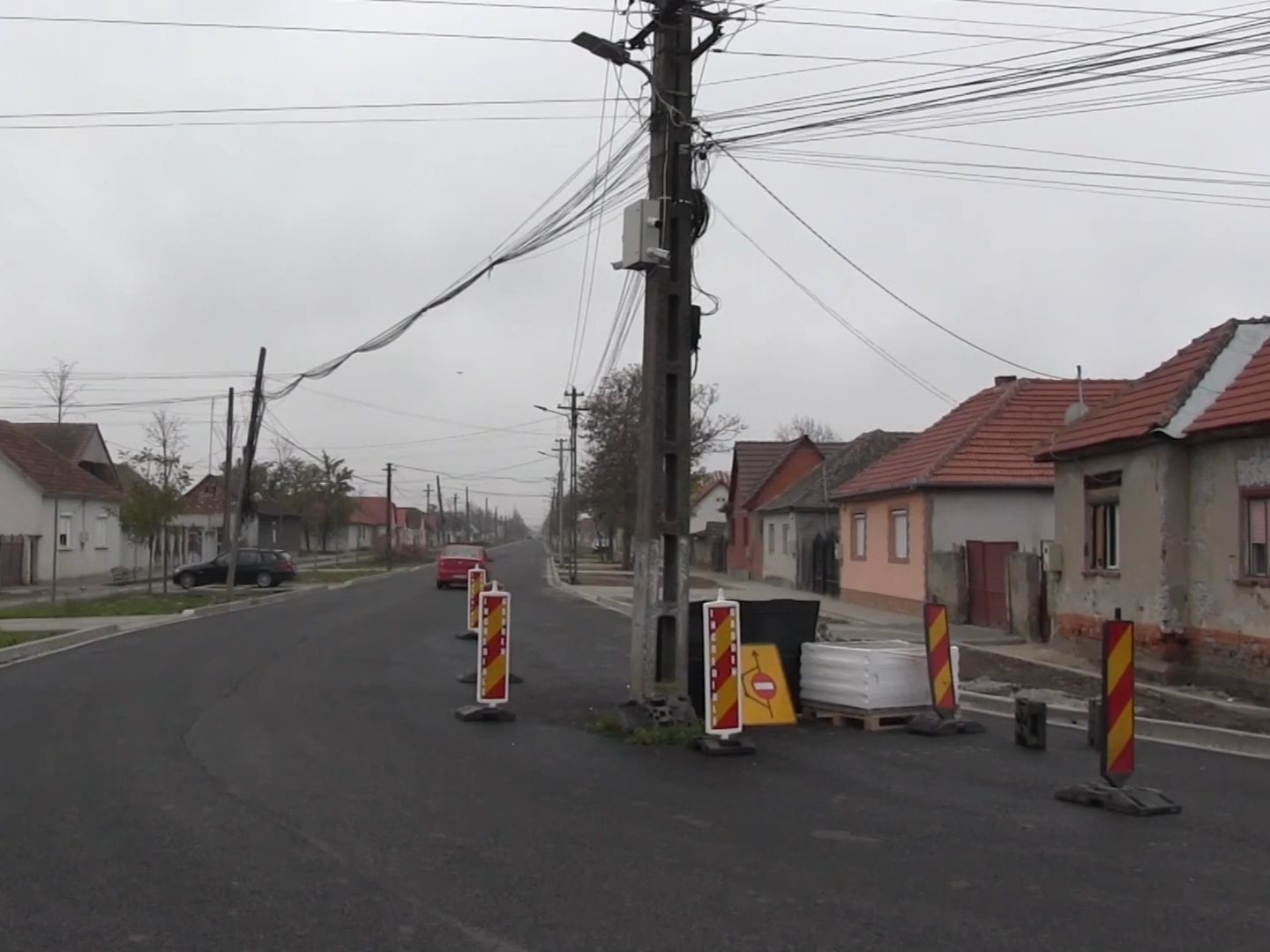

Situație tragi-comică la Sântana, în județul Arad. Un stâlp care susține rețelele de electricitate și telecomunicații a ajuns în mijlocul asfaltului de pe cea mai recent modernizată stradă din oraș. Bucata din strada Muncii care a fost reabilitată recent face parte dintr-un proiect de modernizare a tuturor străzilor principale, care traversează orașul Sântana de la intrarea dinspre Zimandu Nou până la ieșirea spre Olari, respectiv de la intrarea dinspre Curtici până la ieșirea spre Pâncota.

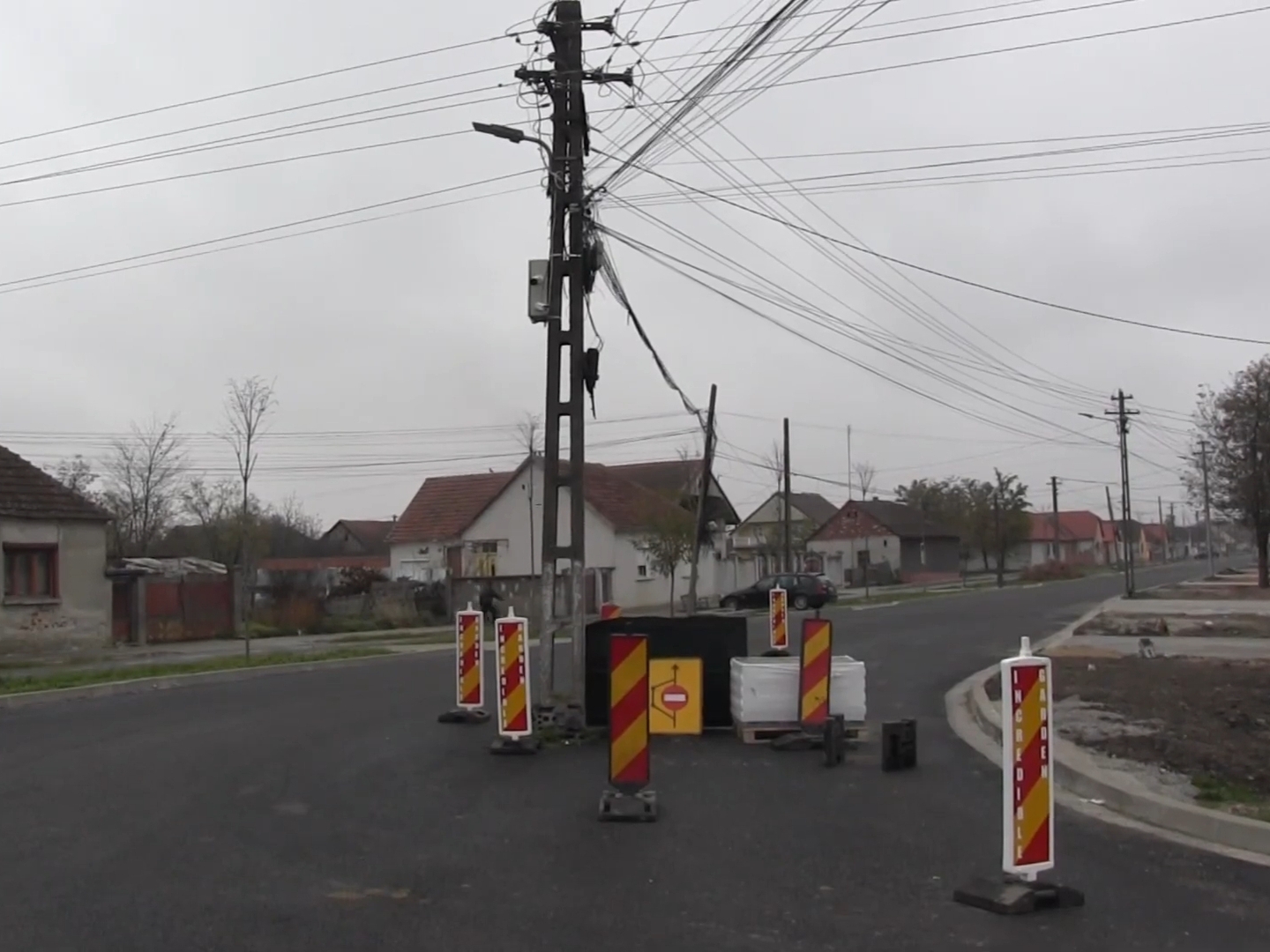

Stâlpul rămas în mijlocul drumului se afla la ieșirea din Sântana spre Olari. Situația îi amuză pe unii șoferi, iar pe alții îi face să se îngrijoreze cu privire la siguranța în trafic, stâlpul fiind aproape de o curbă. Dinorel Muscă, viceprimarul orașului Sântana, spune că „Știam că o să fie în mijlocul șoselei, dar am sperat că se vor mișca mai repede. S-a lărgit drumul cu aproximativ trei metri, și atunci stâlpul a intrat în cadru. Da, cred că este un pericol pentru șoferi. S-a menționat că au nevoie (proprietarul rețelei de energie electrică – n.r.) de 628 de zile pentru relocarea stâlpului. În iulie anul acesta s-a semnat fișa de coexistență, dacă facem un calcul vedem că stâlpul poate fi mutat până în februarie 2026. Și până atunci se va circula pe drum îngustat”.
Autoritățile știau de stâlp înainte de demararea proiectului, dar au decis să meargă mai departe cu lucrările, pentru a nu pierde finanțarea. Întregul proiect se ridică la aproximativ 32 de milioane de lei, bani veniți de la Guvern prin programul „Anghel Saligny”. Informațiile pe care le avem arată că pe toată lungimea străzilor ce vor fi asfaltate în cadrul proiectului – aproape 5,5 kilometri – mai există și alte situații asemănătoare, astfel că cel mai probabil șoferii din Sântana vor mai avea de ocolit și alți stâlpi care vor rămâne „rătăciți” pe carosabil.
De menționat faptul că pe lângă că primăria va trebui sa aștepte până la 628 de zile după proprietarul rețelei electrice să mute stâlpul, administrația locală va fi nevoită să și plătească în jur de 30 de mii de euro pentru acest lucru, cu toate că după mutarea stâlpului, acesta va fi cedat, din nou, proprietarului rețelei.
Trimite articolul
Xnu mai bine faceau sens giratoriu si era mai ieftin ; ca la lidl in gradiste ; 6 plasticuri si niste table in 2 ore era gata fara corvoada si ploconeala la statul ruman ; ca acolo is dai nostri
si pe DJ792C la coborarea de pe “bineamplasatul ” pasaj peste calea ferata de la Curtici exista asa ceva de ani de zile , tot in curba , culmea , acum este parte din centura ” orasului ” Curtici .
Ca la piata Obor…
Lucrari marca Falca si Cionca, firmele de casa lucrari si proiectari gresite!!
Peste 600 de zile să muți din mijlocul drumului un stâlp😂😂😂
